白鶴灘水電站向全面投産發起最後衝刺


   巧家訊 5月20日9時,由中國能建葛洲壩機電公司安裝調試的白鶴灘水電站最後一臺百萬千瓦9號機組順利通過無水聯合調試,進入調試運行階段,標誌着白鶴灘水電站16臺百萬千瓦機組安裝工作全部完成,向全面投産目標發起最後衝刺。
  白鶴灘水電站是實施“西電東送”的國家重大工程,是當今世界在建規模最大、技術難度最高的水電工程,單機容量百萬千瓦水電機組全球第一,完全由我國自主設計、製造、安裝,是世界水電行業的“珠穆朗瑪峰”。電站設計安裝16臺百萬機組,總裝機容量1600萬千瓦,左右兩岸各布置8臺。
  中國能建葛洲壩機電公司於2019年12月31日正式開始首臺(14號)機組本體安裝,到最後一臺(9號)機組安裝完成,歷時871天。14號機組率先發出了全球首臺百萬千瓦機組的第一度電,安全準點實現白鶴灘水電站首批百萬千瓦機組投産發電目標。
  目前,白鶴灘水電站16臺百萬千瓦機組已有7臺機組投産發電,運行狀態穩定、運行指標優良。後續7臺機組具備並網發電條件。最後2臺機組安裝完成,進入全面投産的衝刺階段。
  在修建大壩的過程中,金沙江的水都流到哪裏了?白鶴灘水電站是如何做到邊施工邊發電的呢?
  在河床上修建水工建築物時,爲了保证在干地施工,工程師們需要將天然流動的河水部分或者全部改道流向下游。河床截流後,由臨時性的圍護結構——圍堰擋水,將天然河道的水改道至兩岸山體裏提前布置好的導流洞過流,抽干基坑裏的水,就形成干地施工條件。當大壩具備一定擋水條件時,拆除圍堰,來水由導流洞和壩身設置的導流底孔過流。
  白鶴灘水電站16臺發電機組是建設在大壩兩邊的山體之内,通過山體的開挖和機坑混凝土澆築來安裝發電機組。水電站地下洞室群開挖量達2500萬立方米,可以填滿兩個西湖。

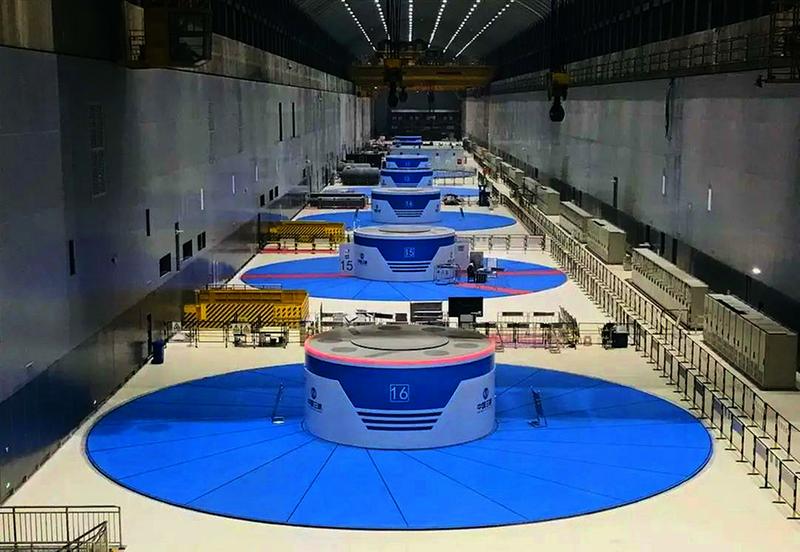

  左、右岸電站單邊各有8臺機組,單臺機組重要部件多達上萬件,整體重量近8000噸,最大直徑達21.2米,組裝後高度達54米。由於安裝場地受限,白鶴灘水電站左、右岸電站機電安裝間一次最多只能同時進行3個巨型轉子加工,單個機組的安裝工期長達18個月。機組安裝工作是一臺一臺開展的,所以就會出現有些機組已經投産,有些機組還正在安裝。機組安裝涉及諸多資源配置和相應的配套工程,涉及大壩建築物整體施工進度、庫區水資源調度、電網調度計劃安排等。爲了避免造成資源浪費,整個電站發電計劃就是按照“完成一臺、投産一臺”進行安排。
  白鶴灘水電站由中國三峽集團投資建設與管理,自去年7月首批機組投産發電以來,白鶴灘水電站累計發電量已超過256億千瓦時,電站機組全部投産後,多年平均發電量624.43億千瓦時,每年節約標準煤消耗1968萬噸,减少二氧化碳排放5160萬噸,對中國實現碳達峰、碳中和目標具有重要作用。(張茜)
