南京讯 1月份,项目顺利签订90亿元融资协议;9月19日,一区1段A区出地面;10月30日,新金融中心首栋塔楼出地面正式移交;年度投资计划完成率达到112%……
2020年,受新冠肺炎影响,项目停工数月。南京地下空间项目公司迎难而上,充分发挥党支部的战斗堡垒和党员的先锋模范作用,大干苦干实干,最终交出一份靓丽的成绩单。
【百日攻坚,将失去的时间“抢”回来】 2月29日项目顺利进入复工生产阶段。复工后,怎么把失去的时间抢回去,成了建设者思考的头等大事。6月,项目公司组织开展了“百日攻坚”劳动竞赛活动,以竞赛活动为抓手,紧抓施工黄金季节,进一步倒排工期,对节点目标进行了细化研究,形成了完整的工期攻坚计划,进一步压实了主体责任,推动了事项落实。

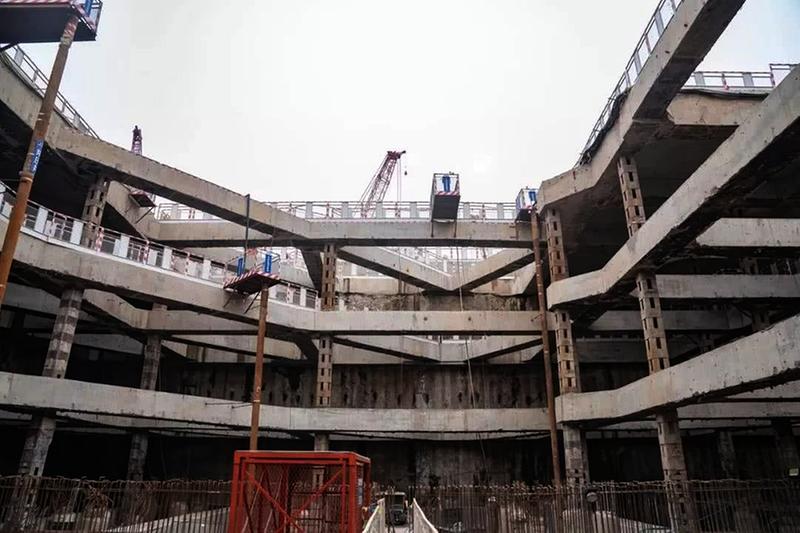

通过高效组织与协调管理,参建各单位通过100天的鏖战,不仅顺利完成了百日攻坚计划中的各个计划目标,也顺利达成了9月19日首个地块出地面的年度目标,为超额完成全年目标计划奠定了坚实的基础。
【党员担当,补强短板弱项】 地下空间项目作为目前国内最大的城市地下空间项目,项目体量巨大,地下结构复杂,安全管理就成为了项目管理的重中之重。项目公司以党建工作为抓手,通过加强党建与安全生产的深度融合,推动项目的整体安全形势向好发展。党支部梳理了项目管理管理的现状与存在的问题,制定印发了“党建+安全”机制方案,确定了党支部四大类13项安全规定任务,通过发挥党员的先锋模范作用带动其他群众和参建各单位各级管理人员进一步加强对安全管理的重视程度,切实为项目的健康高质量建设打下基础。
项目公司党支部组织还梳理了年度投资目标、进度节点目标和年度重点工作任务完成情况,明确了待完成的任务量清单和解决措施,将任务分解到党员,进行计划倒排,有力的促进了各项工作的推进。
2021年,南京地下空间项目公司还将牢牢把握高质量建设的总体要求,力争将南京地下空间项目打造成为标杆项目、绿色项目、示范项目。
【关于南京地下空间项目】 南京江北新区中心区地下空间一期建设工程PPP项目,是国家级新区江北新区的核心项目,也是全国乃至世界最大规模的地下空间PPP项目。
该项目由中国能建葛洲坝集团投资建设,总投资约131.2亿元,总用地面积29.66公顷,地下总建筑面积约85.10万平方米,最大埋深达46米。
这个建设项目与我们常见有所不同,从设计图景中可以看出,地面上高高耸立着未来的城市新地标,它包含了10个地块的“新金融中心”产业,它们在这里聚集,势必是南京未来发展的新力量。它集商业、交通大平层、城市综合管廊、地下车库及地铁4号线、13号线、11号线、15号线等4条地铁线路站厅于一身,建成后势必会发展成为南京强大的“城市命脉”。(韩小宁)
