巧家讯 5月20日9时,由中国能建葛洲坝机电公司安装调试的白鹤滩水电站最后一台百万千瓦9号机组顺利通过无水联合调试,进入调试运行阶段,标志着白鹤滩水电站16台百万千瓦机组安装工作全部完成,向全面投产目标发起最后冲刺。
白鹤滩水电站是实施“西电东送”的国家重大工程,是当今世界在建规模最大、技术难度最高的水电工程,单机容量百万千瓦水电机组全球第一,完全由我国自主设计、制造、安装,是世界水电行业的“珠穆朗玛峰”。电站设计安装16台百万机组,总装机容量1600万千瓦,左右两岸各布置8台。
中国能建葛洲坝机电公司于2019年12月31日正式开始首台(14号)机组本体安装,到最后一台(9号)机组安装完成,历时871天。14号机组率先发出了全球首台百万千瓦机组的第一度电,安全准点实现白鹤滩水电站首批百万千瓦机组投产发电目标。
目前,白鹤滩水电站16台百万千瓦机组已有7台机组投产发电,运行状态稳定、运行指标优良。后续7台机组具备并网发电条件。最后2台机组安装完成,进入全面投产的冲刺阶段。
在修建大坝的过程中,金沙江的水都流到哪里了?白鹤滩水电站是如何做到边施工边发电的呢?
在河床上修建水工建筑物时,为了保证在干地施工,工程师们需要将天然流动的河水部分或者全部改道流向下游。河床截流后,由临时性的围护结构——围堰挡水,将天然河道的水改道至两岸山体里提前布置好的导流洞过流,抽干基坑里的水,就形成干地施工条件。当大坝具备一定挡水条件时,拆除围堰,来水由导流洞和坝身设置的导流底孔过流。

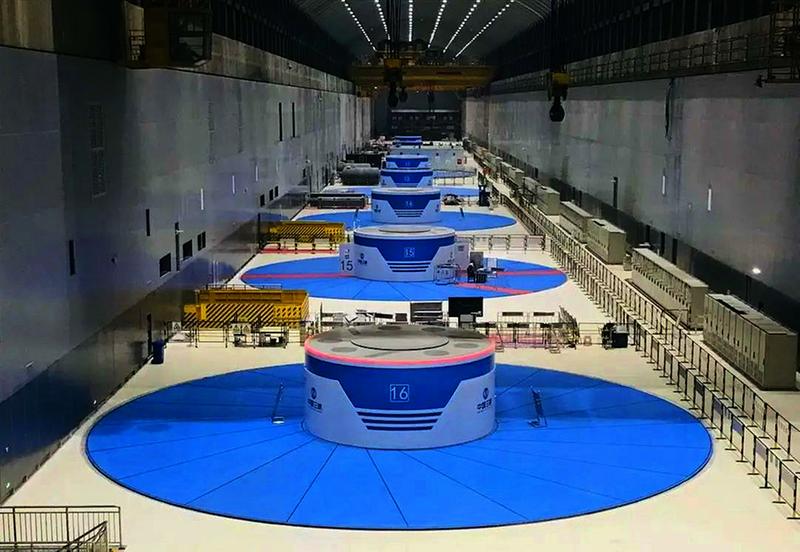

白鹤滩水电站16台发电机组是建设在大坝两边的山体之内,通过山体的开挖和机坑混凝土浇筑来安装发电机组。水电站地下洞室群开挖量达2500万立方米,可以填满两个西湖。
左、右岸电站单边各有8台机组,单台机组重要部件多达上万件,整体重量近8000吨,最大直径达21.2米,组装后高度达54米。由于安装场地受限,白鹤滩水电站左、右岸电站机电安装间一次最多只能同时进行3个巨型转子加工,单个机组的安装工期长达18个月。机组安装工作是一台一台开展的,所以就会出现有些机组已经投产,有些机组还正在安装。机组安装涉及诸多资源配置和相应的配套工程,涉及大坝建筑物整体施工进度、库区水资源调度、电网调度计划安排等。为了避免造成资源浪费,整个电站发电计划就是按照“完成一台、投产一台”进行安排。
白鹤滩水电站由中国三峡集团投资建设与管理,自去年7月首批机组投产发电以来,白鹤滩水电站累计发电量已超过256亿千瓦时,电站机组全部投产后,多年平均发电量624.43亿千瓦时,每年节约标准煤消耗1968万吨,减少二氧化碳排放5160万吨,对中国实现碳达峰、碳中和目标具有重要作用。(张茜)
