南昌至长沙特高压工程开始架线
预计年底投产送电
浏阳讯
9月6日上午,南昌至长沙1000千伏特高压交流线路工程(湖南段)线路架设全面开工,为确保工程年底投产送电打下坚实基础。

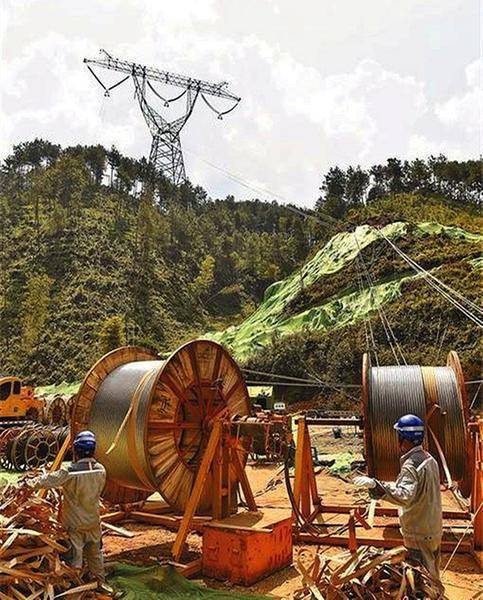

记者在位于浏阳市张坊镇的架线首牵试点现场看到,两台张力机轰鸣,八根铝合金钢芯铝绞线被缓缓牵出,向高耸的铁塔攀升。
南昌至长沙1000千伏特高压工程是华中特高压交流环网重要组成部分,对湖南经济社会发展意义重大。工程计划今年底建成投产,将进一步增强江西与湖南之间电网联络,也可保障祁韶直流、雅江直流特高压工程满功率运行,以及清洁能源的跨省优化配置。
国网湖南省电力有限公司介绍,该工程湖南省境内新建线路2×115.7千米,新建铁塔439基。沿线地形复杂,山地占比达74%,大部分桩位需架设索道运输材料。线路涉及“重冰区”,为国内现有交流特高压施工难度之最,40毫米冰区角钢塔施工没有经验可借鉴。今年2月工程开工以来,近3000名施工人员奋战一线,克服了工期紧、施工技术难度大等重重困难。目前,该工程基础施工已全部完成,铁塔建设完成51%,线路架设开启了送电前的最后一道转序,创造了特高压建设的湖南速度。(孟姣燕)
