通版阅读请点击:
展开通版
收缩通版
当前版:02版
发布日期:
中企承建的坦桑尼亚水电站最大仓号混凝土浇筑完成

   坦桑尼亚讯 8月16日下午,随着最后一车混凝土入仓,中国水电十一局坦桑尼亚水电站项目浇筑量最大、仓面面积最大的仓号R4至L4坝段浇筑完成,标志着大坝施工取得了阶段性成果。
  此次混凝土浇筑历时20.5天,浇筑升层高度17.5米,浇筑碾压混凝土总方量为15.8万方,常态混凝土360方。
  考虑到底线路浇筑仓面面积大,中国水电十一局项目部采用高低线路坝后入仓的施工方式,建立双车道洗车平台和双向入仓道路,保证混凝土的施工进度。据悉,本次浇筑仓面摊铺覆盖同时达到3个条带,2台HL320拌和楼每小时碾压混凝土最高生产记录达到了488方,日最高浇筑产量达到了8785方。
  浇筑前,项目部召开专题会议,落实原材料供给量、拌合系统和电力系统的维护保养、现场疫情防控及安全保护措施,对施工技术人员进行了专项技术交底及培训,并对人员进行岗位分工,责任到人,为混凝土浇筑工作的顺利实施提供了有力保障。

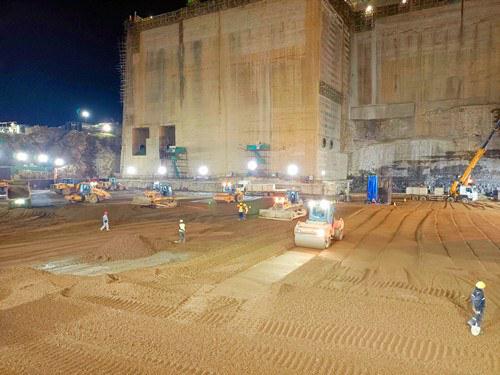

  据介绍,本次浇筑过程中,中国水电十一局参战员工实行白夜班交替作业,并安排人员全程盯仓,实时解决浇筑过程中出现的各类问题,做好现场质量控制,最终高标准、高质量地完成了此次施工。
  本仓号的成功浇筑得到了业主及总包商的一致好评,进一步树立了中国水电十一局在坦桑尼亚的良好品牌形象。(潘新波)

版权所有:中国工程报业传媒集团   投稿、广告、商务:zgjjb@foxmail.com  24小时客服QQ:33858146
